<股票鑫东财配资>国电电力邯郸东郊热电工程项目:投资建设及目标影响介绍股票鑫东财配资>
011. 项目概述与目标
1.1 项目简介
国电电力邯郸东郊热电工程项目,坐落于河北肥乡经济开发区,距离邯郸主城区约15公里,是由国电电力发展股份有限公司倾力打造的重大投资项目。该项目由国电电力发展股份有限公司投资建设,分为两期,其中一期投资32.5亿元,建设2×350MW超临界燃煤热电联产机组。该工程重点建设2×350MW超临界燃煤热电联产机组。

1.2 项目目标与影响
项目一期竣工后,它将为蓬勃发展的邯郸东部新城及肥乡县提供1200万平方米的供热面积,同时带来21亿元的产值与2.2亿元的利税,其中税金将达1亿元。项目一期竣工后,将有效促进邯郸东部新城和肥乡县的发展。

022. 项目进展
2.1 奠基与签约

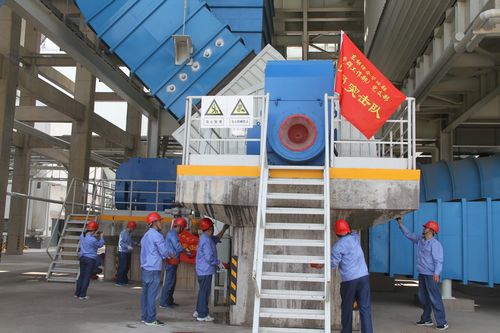

项目于2014年11月18日举行奠基仪式和开工典礼肥乡东郊热电厂,在河北肥乡经济开发区,国电电力邯郸东郊热电工程项目迎来了重要的时刻——奠基仪式。这一仪式标志着工程的正式启动,也预示着国电电力在邯郸的重大投资项目将进入实质性建设阶段。与此同时,也进行了第一罐混凝土的浇筑工作,最终以一场签约仪式画上了圆满的句号。在项目#1会议室,国电电力隆重举行了主标段施工合同的签署仪式,标志着邯郸东郊热电厂项目已迈入全面大干施工的新阶段。

2.2 建设进展

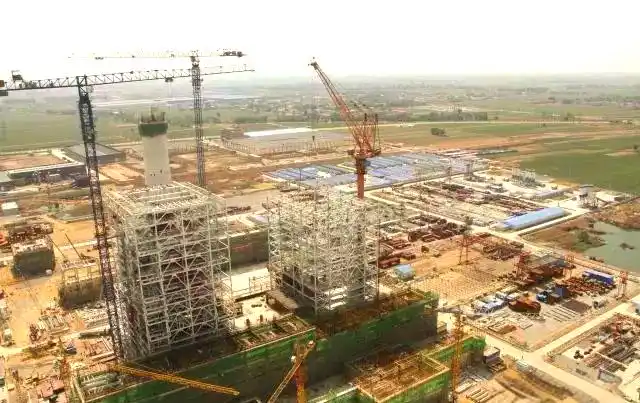

邯郸东郊热电工程自开工建设以来,各项工程均按照预定计划有序进行。截至2016年5月,#14机组的低温再热器已成功组合56组,锅炉焊口累计焊接数量达到4967道,约占预计总量的24000道。冷却塔筒壁的第88节浇筑已顺利完成,标志着该部分的结顶工作已圆满结束。此外,#15机组的第五层钢架已顺利吊装就位国电电力邯郸东郊热电工程项目:投资建设及目标影响介绍,冷却塔筒壁的第82节浇筑工作也已全部完成(共需88节)。烟囱筒壁的第61节浇筑工作也已启动,预计将完成137节的浇筑任务。铁路专用线及主备水源工程的建设也在稳步推进中。500余名建筑工人不畏酷暑严寒国电电力邯郸东郊热电工程项目:投资建设及目标影响介绍,昼夜奋战,确保工程高效进行。

033. 项目加速推进策略
3.1 工作模式与协调

为加快东郊热电厂的建设步伐,市、县领导纷纷深入施工现场,亲自指挥并协调解决建设过程中遇到的各种困难和问题。通过实施“四位一体”工作模式,将任务目标具体化到每周,并明确每个人的工作职责。每周都会公示项目的最新进展情况,接受社会监督。县委和政府的主要领导则轮流在项目现场办公,直接参与问题的协调与解决。常务副县长则每日调度工作情况,督促项目进度,相关职能部门也驻点提供服务,共同确保项目能够高效推进。

3.2 未来展望
展望未来,我们怀揣着坚定的信念,致力于推动东郊热电厂的建设迈向新的高度。通过不懈努力,工程项目竣工后,预计将能够满足40万人的供热与供气需求,进一步推动汽车运输、餐饮服务、商贸物流等多个相关产业的发展。同时,该项目将直接创造1000个就业机会,间接带动数万人的就业,成为促进肥乡与主城区之间联系更加紧密、加速邯郸东部新区建设及肥乡经济腾飞的强大动力。
央行回应上半年货币信贷政策热点:降准降息情况如何?
上半年货币信贷政策实施情况如何?适度宽松的货币政策是否继续保...(107 )人阅读时间:2025-07-18
微信搜索借小程序生态挤占搜索场景,互联网广告市场格局生变
多年以后,李彦宏站在百度大厦楼下踱步的时候,一定会想起201...(205 )人阅读时间:2025-07-17
A股6月中旬迎业绩预披露密集期,如何圈定中报绩优品种?
据近两年中报业绩预披露的时间观察,A股在6月中旬将迎来上市公...(178 )人阅读时间:2025-07-17
6月下旬A股业绩真空期结束,中报季来临,哪些行业预喜率居前?
当前是6月下旬,A股业绩真空期基本结束,随之而来的便是上市公...(184 )人阅读时间:2025-07-16
